백로그를 등록합시다
이전 아티클에서 로드맵까지 생성한 후 진행되는 내용입니다.

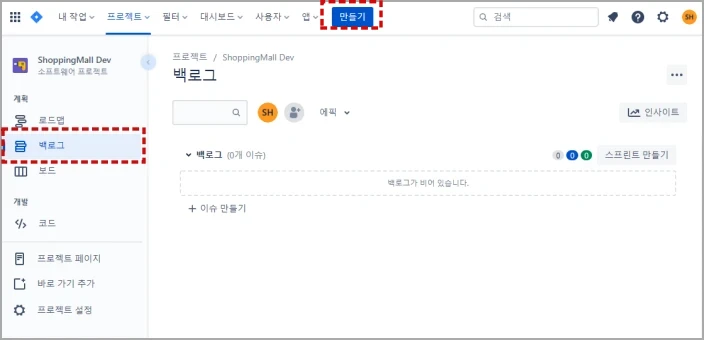

앞서 [로드맵]까지 생성이 완료 되었다면, 이제 각 로드맵을 달성하기 위한 [백로그] 등록을 시작합니다. (다시 한 번 말씀드리지만, 개별 메뉴에 대한 설명은 처음부터 자세히 살펴볼 예정입니다!) 메뉴의 "백로그"를 클릭한 후, "만들기"를 선택합니다.

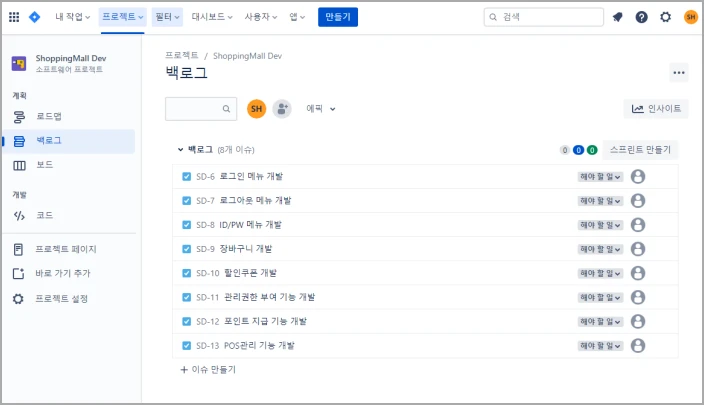

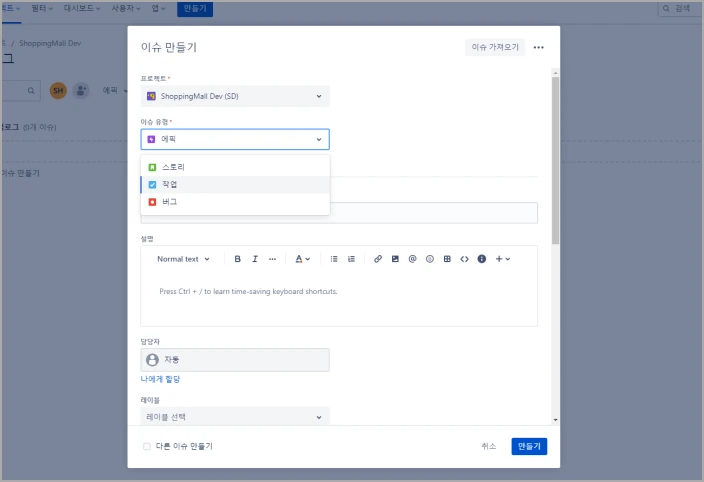

이슈를 만들 때에는, [이슈 유형]을 선택하게 되는데요 우선은 가장 일반적인 [작업]을 선택해 생성하도록 합니다. 그리고 앞서 우리는 [로드맵]에서 3개의 에픽을 생성하였으니, 약 10개 정도의 백로그를 만들어 보도록 합시다. 우선 각 이슈에 있는 [요약(타이틀)]만을 간단하게 작성합시다.

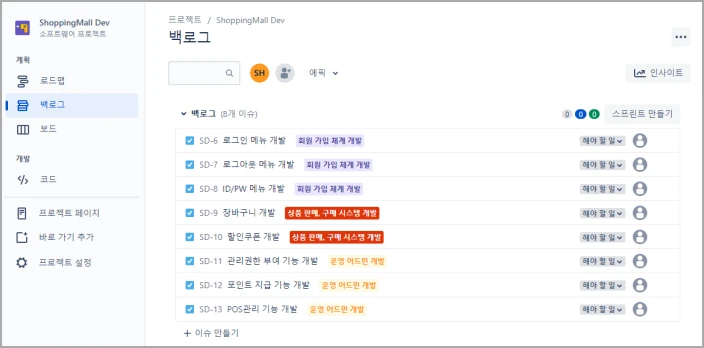

지금 8개 정도의 작업들이 생성되었습니다. 이제 이 개별 작업들을 이전에 생성해 둔 각각의 [에픽]에 연결시키도록 하겠습니다. 위에서부터 차례로 3개의 에픽에 할당해 줍니다. (지금은 임의 테스트니 내용은 신경쓰지 않아도 돼요!)

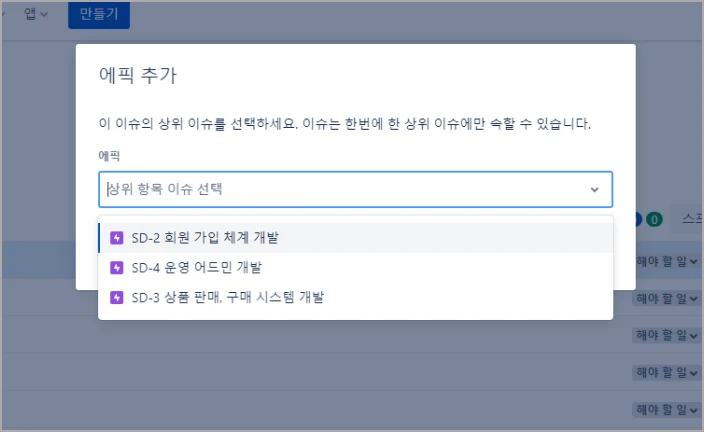

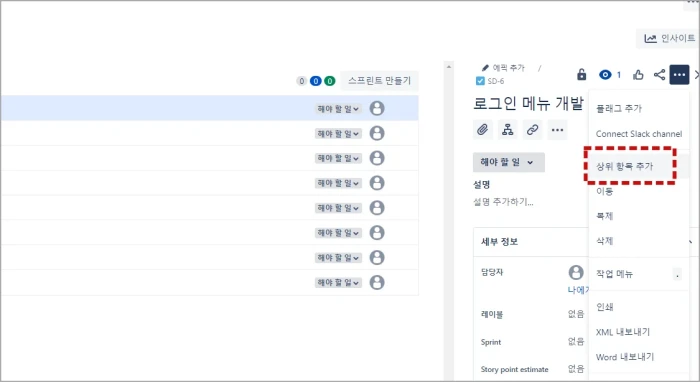

우선 각각의 [작업] 선택한 후, 해당 작업의 세부 정보에 위치한 내용 중 [상위 항목 추가]를 클릭해 줍니다. 그리고, 아까 생성한 3개의 [에픽] 중 하나를 선택하여 할당해 줍니다.

이제 다음과 같이 각각의 [작업]들에게 상위 [에픽]이 할당되었습니다. 이제 감이 좀 잡히시나요? 각각의 [에픽]에 소속된 [작업]들까지 할당이 된 것을 보니, 슬슬 대 목표와 그 목표를 위한 상세 작업으로 분류하고 있다는 감이 잡힙니다.
스프린트를 생성합시다
자, 이제 (벌써)프로세스 막바지 입니다. 생성된 백로그들을 기반으로, 스프린트를 생성한 다음 해당 스프린트를 완료하는 과정까지 수행하고 나면 스크럼의 대략적인 프로세스는 완료되었다고 해도 과언이 아닙니다.
우선 [로드맵] 메뉴로 이동해 봅시다. 이제 각각의 에픽에 아까 지정해둔 [작업]들이 하위 메뉴로 할당되어 있는 것을 확인할 수 있습니다.

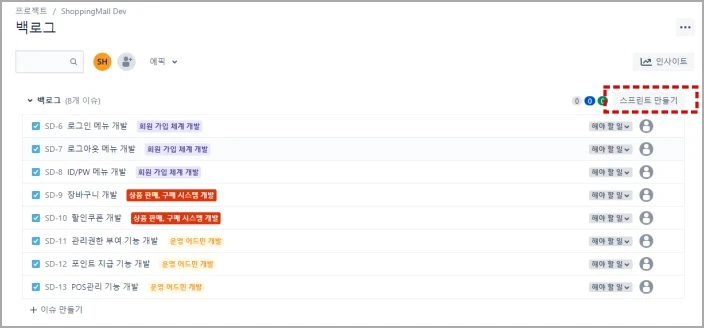

이제 다시 [백로그] 메뉴로 이동해 스프린트를 생성합니다. 백로그 메뉴에 있는 [스프린트 만들기] 버튼을 클릭해 스프린트 설정을 시작할 수 있습니다.

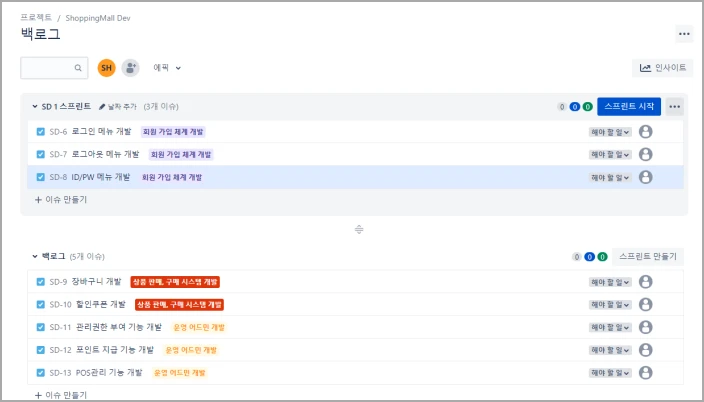

새롭게 백로그 리스트 상단에 SD1이라는 [스프린트]가 생성됩니다. 그럼 그 스프린트에 백로그 리스트에 있는 작업들을 하나씩 드래그하여 배치해 줍니다.

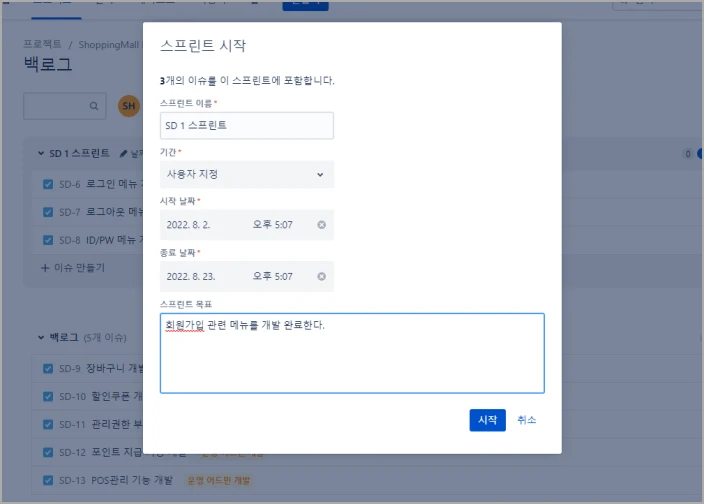

그리고 [스프린트 시작]을 클릭해 주면, 해당 스프린트 정보를 입력하게 됩니다. 임의의 정보를 입력한 다음, 스프린트를 시작해 봅시다!

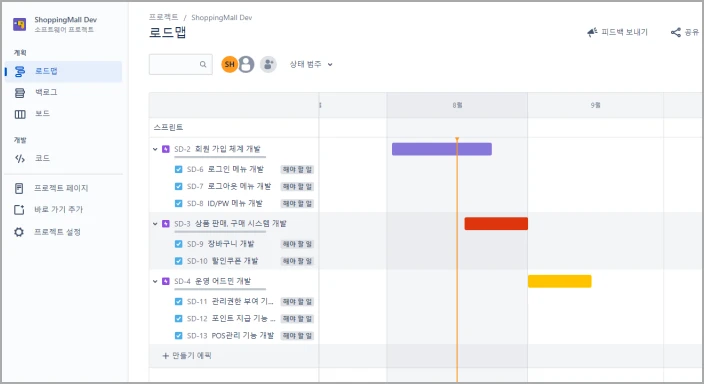

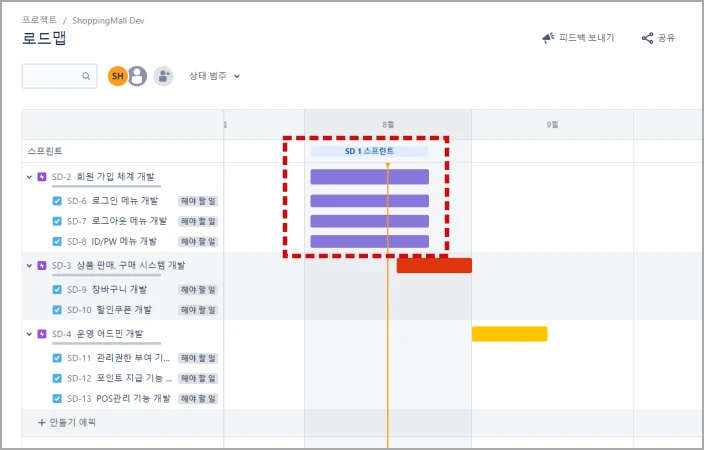

스프린트가 시작된 이후, 다시 로드맵으로 돌아와 작업 리스트를 확인해 봅시다. 스프린트 시작 전과 달리, 스프린트에 할당된 3개의 작업에도 작업 기한이 적용되어 있습니다.

보드 메뉴로 돌아와, 스프린트를 확인해 봅니다. 이제 임의의 작업들을 [작업 중] 탭과 [완료] 탭으로 이동시켜 봅시다. 그리고 로드맵으로 돌아가 다시 작업의 상태를 확인해 줍니다.
스프린트 완료

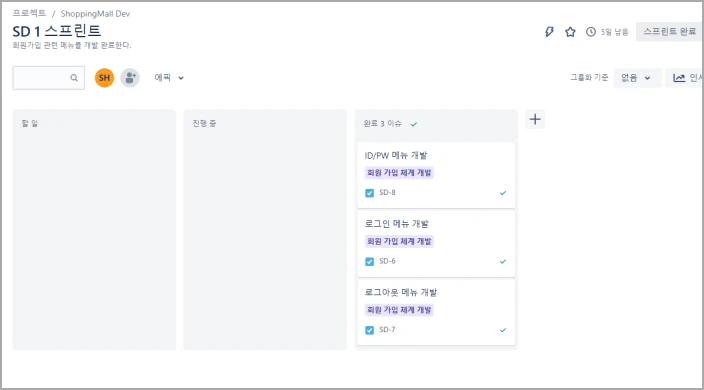

이제 모든 작업을 [완료] 탭으로 옮겨주고, 스프린트를 종료합니다.
이렇게 스프린트까지 종료되고 나면, 대략의 스크럼 프로세스는 종료되었습니다. 어때요, 생각보다 간단하지 않나요? 대부분의 JIRA를 통한 스크럼 프로젝트 관리는 이러한 절차가 계속 반복되며 진행됩니다. 이제 각각의 상세 절차를 알아보면 되겠죠.
세부적인 사용법은 각 단계별로 세부적으로 알아보며 프로젝트 매니지먼트를 위한 이론과 함께 설명할 예정입니다.
'Project Management > Agile Scrum with JIRA' 카테고리의 다른 글
[Chapter 4] JIRA에서 백로그 작성하기 - 백로그(Backlog)가 뭐야?(상) (2) | 2022.09.21 |
---|---|
[Chapter 3] JIRA에서 로드맵 작성하기 - 대체 에픽(Epic)이 뭐야? (0) | 2022.09.12 |
[Chapter 2] JIRA에서 프로젝트 생성하기 - 그래서 애자일이 대체 뭔데?? (0) | 2022.09.07 |
[Chapter 1] Jira를 사용한 Scrum 프로세스 훑어보기(1) - 프로젝트, 로드맵 생성 (0) | 2022.08.11 |
[Chapter 0] Agile Scrum with JIRA를 시작하며 - Intro + 용어 정의 (0) | 2022.08.03 |
